Kalitate handiko dinamikoko eraikuntza teknologia higadura erresistentea den solairua

Higaduraren erresistentziarako zoru ona (edo kalitate handiko sendatzeko zorua) egin nahi baduzu, hormigoizko oinarriaren indarrari aurre egin behar diozu, batez ere lautada. Higaduraren aurkako solairu ona ez da higadurarekiko erresistentziaren kalitatearekin lotuta. Oinarri ikastaro hobea beharrezkoa da. Artikulu honek hormigoizko laser maila eta osagarrienak eta higadurarekiko erresistentziako solairuko teknologia eskaintzen du. Hurrengo Edukiak Shanghai Jiezhou Engineering & Mechanism Co., Ltd.-ek egindako eraikuntza metodoak dira. Zure erreferentziarako.

Eraikuntza prozesua: Oinarrizko ikastaroaren tratamendua → Biltegiaren elikadura ezarpena → Hormigoizko elikadura → LASER MAILATZEKO MAKINA Zoladura, bibrazio eta trinkotzea → Metal agregatua zabaltzen → Maltening eta lohiak erauzteko → Ureztatzea eta sendatzea

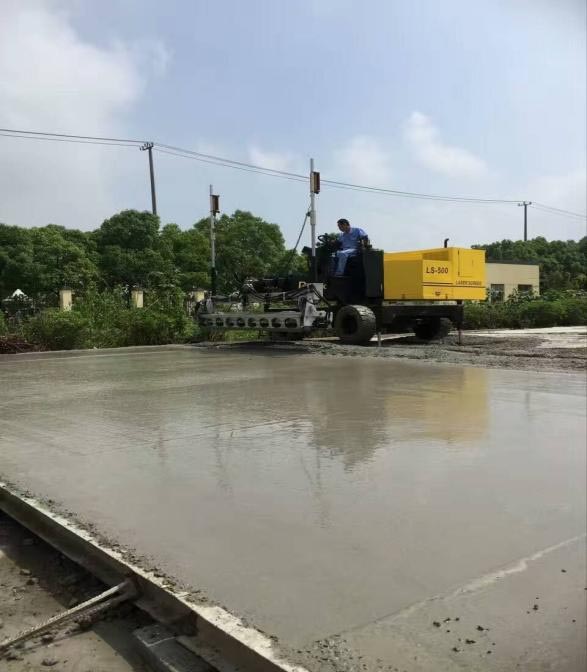

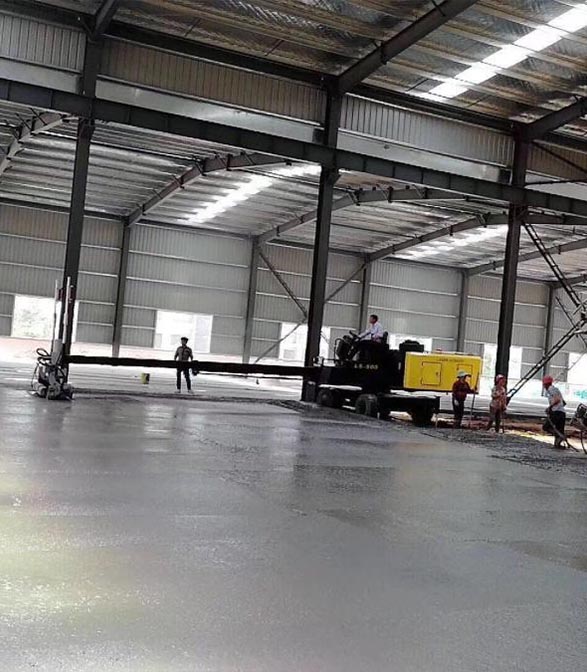

Laser Screted eraikuntzaren argazkia

Oinarrizko tratamendua
1. Lehenik eta behin, oinarrizko ikastaroaren zaborra kenduko da eta ez da inolako sasterrik izango oinarrizko ikastaroaren azalean.
2. Chisel azaleraren zati zabala gainazaleko kota uniformea ​​egiteko. Egiaztatu oinarrizko ikastaroaren lautadak estandarra betetzen duen ala ez diseinu-kota barruan, hormigoiaren zoladura ziurtatzeko.

Txantiloiaren ezarpenak
Lehenik eta behin, altzairuzko zutabeen posizioaren arabera, landare osoaren, diseinu eskakizunen, enkofratuaren prestaketa, ibilgailuen bidaien norabidea eta eraikuntza-ekipoen ezaugarriak, eraikuntzaren isurketa-eskema fidagarria formulatuta dago. Enkofratu zurruna eraikuntza eremuan instalatuko da. Enkofratua altzairuzko kanaleko osatutako enkofratua izango da eta enkofratuaren goiko irekiera egokitu egingo da barruan eta kanpoan koherentea izan dadin.

Ezarri labain geruza
Enkofratua eraiki ondoren, eraikuntzaren eremua plastikozko filmarekin estaliko da, oinarrizko ikastaroa hormigoizko gainazaletik bereizteko geruza labaingarria osatzeko.

Sendotze sare loteslea
1. Sendotze sarea gunean sortutako zentralizatu eta bateratuaren bidez prozesatuko da eta lotu ondoren pilatzeko posizio izendatua garraiatuko da. Sendotze gainazala garbia izango da, zikinkeriarik gabekoa, herdoila eta abar. Lehengaien kalitatea ziurtatzeko. Sendotze sarea guztiz lotuta egongo da, eta tarteak eta tamainak diseinua eta zehaztapen baldintzak bete beharko dituzte. Loturatu ondoren, egiaztatu errefortzu sarea babes-geruza nahikoa den ala ez, loteslea irmoa den ala ez.
2. Hormigoia bota aurretik, langileek izendatutako posizioan instalatuko da. Sendotze sarearen tamaina 3m × 3m da.

Laser berdintzeko makina martxan jartzea

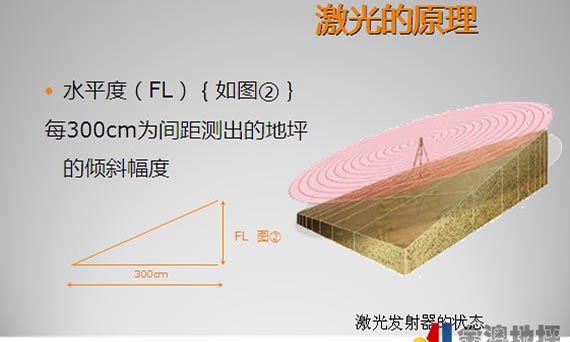

Hormigoia bota aurretik, laserra berdintzeko makina araztu beharko da. Zulatu eta berdindu laser transmisorea, eta doitu hormigoizko mailaren mailaren maila maila eta altuera transmisioaren seinalearen arabera, lurreko hormigoizko altuerarekin bat egiteko. Aldi berean, doitu altuera aldea berdinketa-buruaren bi muturretan 0,5mm barruan. Eskala handiko eraikuntza baino lehen, erabili lehenik eta behin ekipamenduak probatzeko produkziorako eta egiaztatu akatsik ziurtatzeko.

Hormigoia botatzen
1. Hormigoi komertziala erabiliko da. Hormigoi komertzialen zerbitzuen errendimenduak zehaztapen garrantzitsuen baldintzak bete beharko ditu, eta enkofratuan konkretuaren beherakada 160-180 mm-tan kontrolatuko da.
2. Hormigoia muturretik modu ordenatuan zolatu beharko da. Hormigoizko nahasketa enkofratuan isurtzen denean, deskarga kontzentratuko da eta motela izango da, eta lodiera birtuala enkofratua baino 2cm handiagoa izango da. Beharrezkoa bada, materiala murriztu edo osatuko da, eta atal bertikalak eta horizontalak baldintzak bete beharko dituzte. Hormigoia etenik gabe zolatu beharko da etenik gabe.
3. Hormigoia isuri ondoren, hormigoi pila maila berdinduko da maila berdineko makinaren beso teleskopikoaren barrutian, eta, ondoren, bibrazio, trinkotzea eta berdinketa aldi berean bukatuko dira laser maila berdintzeko makinarekin. Maila prozesuan, hartu norabide bat printzipio gisa, eta jarri atzeraka barrutik kanpora pausoz pauso.
4. Eraikuntza mekanikoa ezin da burutu, hala nola, ertzak eta altzairuzko zutabeak, trinkotu eta eskuz berdinduko dira.

Jantzi erresistentearen solairua eraikitzea
Hormigoizko hasierako ezarpenaren aurretik, diskoaren mahaia igeltsura gutxi gorabehera erabiliko da, lohiak alta eman arte, eta gogorragoa hormigoizko gainazalean banatuko da. Zaintzaileak ur kopuru jakin bat xurgatu ondoren, hasi artezketa; Artezketa zakarraren ondoren, bigarren gogorraren bigarren geruza zabalduko da, eta material kopurua aurreko prozesuaren 1 / 3koa izango da. Gurutze artezketa artezketa garaian egingo da, eta ez da falta artezteko falta.

Trowel trinkotzea eta leuntzea
1. Laser maila berdindu ondoren, hormigoia altxatuko da eta hasierako ezarpenaren aurretik eta ondoren bukatuko da. Diskoaren artezgailuaren ohiko funtzionamendua askotan egingo da gainazal geruzaren gogortasunaren arabera. Troweling mekanikoaren funtzionamenduaren abiadura egoki egokituko da hormigoizko lurraren gogortasunaren arabera, eta eskuineko operazio mekanikoa bertikalki eta horizontalki gauzatuko da.

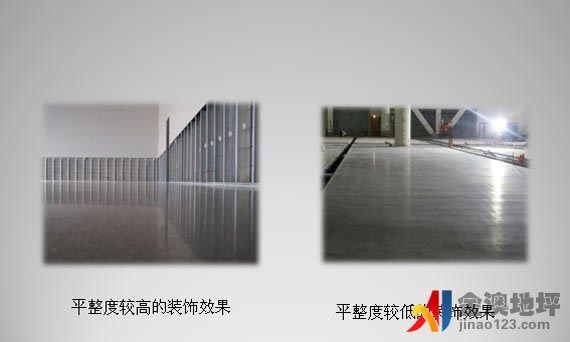

2. Azken finkapenaren aurretik, ordezkatu artezgailuaren diskoa pala gisa, eta doitu angelua ehotzeko eta leuntzeko. Orokorrean, leuntzeko operazioa 2 aldiz baino gehiago da zoruaren distira uniformea ​​egiteko.

Slit:Junturak 2-3D denboran moztuko dira higadurarekiko erresistentziako gainazaleko ikastaroa eraiki ondoren. Ebaketa hezea artikulazioetarako, 5 cm-ko lodiera eta lodiera hormigoizko 1/3 baino gutxiagoko sakonera izango da. Ebaketa jostuna zuzena eta ederra izango da.

Sendatzea: Hormigoia leundu ondoren, zinemaz estalita egongo da eta sendatzeko ureztatzeko. Sendatzeko garaian, gainazaleko ikastaroaren indar konkretua ez da 1,2mpara iristen, inork ez du ibiliko.

Azal
1. Lurraren ondoren bi astez sendatu ondoren, garbitu artikulazioa eta kendu partikula eta hauts solte guztiak ebaketa-artikulazioan.
2. Etengabeko elastikotasuna eta sendatze azkarra dituen poliuretanozko zigilatzailea erabiliko da txikitzeko artikulazioa betetzeko.

Kontrol neurriak
1. Gunean erabilitako materialak gunearen onarpenaren menpe egon behar du eta onarpena gainditu ondoren izendatutako posizioan pilatuko da. Kontuan izan ur iragazgaitza duten materialek hezetasun eta euriaren aurkako neurri garrantzitsuak izan behar dituztela.
2. Eman eraikuntzako kudeaketa esperientziadun langileak eta eraikuntzako operadore trebatuak. Eraikuntzaren aurretik, langile garrantzitsuak eraikuntza-makinen eta tresnen erabilera egokia eta funtsezko prozesuen kontrolari buruzko dibulgazio teknikoa egiteko antolatuko da, eraikuntzako langileak prozesu bakoitzaren funtzionamenduan trebea dela ziurtatzeko.
3. Eraikuntzako makinak eta tresnek baldintzak bete beharko dituzte, egoera onean egon eta ordezko tresna garrantzitsu batzuk prestatu beharko dituzte.
4. Gunearen eraikuntzaren ingurunea garbi eta txukun mantenduko da hautsa eta beste sundriak lurra kutsatzeko.
5. Gunean geratzen diren poltsikoak, zaborrak eta bestelako hondakin materialak kenduko dira egunero gunea lanaren ondoren garbitzeko. Hondakinen material bereziak izanez gero, tratamendu metodoa material bereziak tratatzeko eskakizunen arabera izango da.

Azkenean, aurreko prozedurak zorrotz jarraituz gain, higadura erresistentearen solairu batek hormigoiaren eta higaduraren erresistentziaren zoruaren arteko koordinazioa eta lankidetza eskatzen ditu.
1983an sortu zen, Shanghai Jiezhou Engineering & Mechanism Co., Ltd. Hormigoizko solairuko makineriaren I + G, produkzioa eta salmentak ditu ardatz. Laser Screed Machine, Power Trowel, Ebaketa Makina, Plaka konparatzailea, Tamantza Rammer eta bestelako makineria azken teknologia erabiltzen dute eta bezeroek goraipatzen dituzte.
Mundu osoko 100 herrialde baino gehiagotan bezeroak ditu eta industrian liderra da. Galderarik baduzu, dinamikoari deitu diezaiokezu, eta bihotzez zerbitzatuko zaitugu!


Posta: 20122ko abuztuaren 24a
